Организация производства на предприятии (работа 2)

Федеральное Агентство Образования Российской Федерации

Томский Государственный Архитектурно-Строительный Университет

(ТГАСУ)

КОНТРОЛЬНАЯ РАБОТА

ОРГАНИЗАЦИЯ ПРОИЗВОДСТВА НА ПРЕДПРИЯТИИ

Добышев Максим Анатольевич

Томск 2009

Проектирование организационно-технологической модели производственной программы деятельности строительной организации

Составление титульного списка объектов строительной организации.

Таблица 1. Титульный список объектов строительной организации

Наименование объектов и их характеристика

Материал стен

Сметная стоимость, тыс. руб.

Здание 5ти этажное, 2хсекционное (2080 м2)

Кирпич

356

Здание 5ти этажное, 3хсекционное (4340 м2)

Кирпич

536

Здание 5ти этажное, 4хсекционное (8660 м2)

Панели

900

Здание 5ти этажное, 4хсекционное (5650 м2)

Кирпич

654

Здание 9ти этажное, 2хсекционное (4400 м2)

Панели

440

Здание 9ти этажное, 3хсекционное (6927 м2)

Панели

678

Ресторан на 200 мест

Кирпич

242

Общеобразовательная средняя школа на 1176 учащихся

Панели

1040

Мебельная фабрика, V=70 м3

560

Гараж-стояна на 100 автомобилей, V=10 м3

130

Определение нормативной продолжительности строительства.

Таблица 2. Нормативная продолжительность строительства

Код

Наименование объектов

и их характеристика

Хар-ка стен

Т>,

рабочие

дни

Продолжительность специализированных потоков, t>i>,раб. дни

Подземная часть, t>п>

Надземная часть, t>мн>

Послемонтажные работы, t >пм>

Оборудование, t>об>

7

Здание 5ти этажное, 2хсекционное

Кирпич

209

33

132

44

-

13

Здание 5ти этажное, 3хсекционное

Кирпич

220

33

143

44

-

16

Здание 5ти этажное, 4хсекционное

Панели

198

44

121

33

-

17

Здание 5ти этажное, 4хсекционное

Кирпич

209

-

165

44

-

24

Здание 9ти этажное, 2хсекционное

Панели

121

-

88

33

-

28

Здание 9ти этажное, 3хсекционное

Панели

154

22

99

33

-

31

Ресторан на 200 мест

Панели

220

44

110

66

-

44

Общеобразовательная средняя школа на 1176 учащихся

Панели

154

33

88

33

-

2

Мебельная фабрика

484

132

198

88

66

11

Гараж-стоянка на 100 автомобилей

110

22

22

22

44

ИТОГО:

2079

363

1166

440

110

Определение средней продолжительности выполнения отдельных циклов (специализированных потоков).

>>

>>

>>

>>

где Т>п>ср, Т>н>ср, Т>пм>ср, Т>об>ср - средняя продолжительность выполнения потоков соответственно по подземной, надземной части, послемонтажным работам и монтажу технологического оборудования;

t>i>> >п, t>i>> >н, t>i>> >пм>, >t>i>> >об - продолжительность выполнения подземной, надземной части, послемонтажным работам и монтажу технологического оборудования на i -м здании;

m - количество зданий по титульному списку (I =1,2…m).

Тогда:

>>

>>

>>, > >

0100090000037800000002001c00000000000400000003010800050000000b0200000000050000000c0271001b04040000002e0118001c000000fb021000070000000000bc02000000cc0102022253797374656d00001b0400006ded0000fc5b110004ee8339c82d19000c020000040000002d01000004000000020101001c000000fb02ceff0000000000009001000000cc0440001254696d6573204e657720526f6d616e0000000000000000000000000000000000040000002d010100050000000902000000020d000000320a2d00000001000400000000001a047100205d1600040000002d010000030000000000 0100090000037800000002001c00000000000400000003010800050000000b0200000000050000000c0271001b04040000002e0118001c000000fb021000070000000000bc02000000cc0102022253797374656d00001b0400006ded0000fc5b110004ee8339c82d19000c020000040000002d01000004000000020101001c000000fb02ceff0000000000009001000000cc0440001254696d6573204e657720526f6d616e0000000000000000000000000000000000040000002d010100050000000902000000020d000000320a2d00000001000400000000001a047100205d1600040000002d010000030000000000

Рис.1. Средняя продолжительность специализированных потоков

Расчет продолжительности выполнения специализированных потоков.

Т>п>= Т>осн >- (Т>ср>пм>ср>об>ср>бл>)

Т>= Т>осн> - (Т>п>ср>пм>ср>об>ср>бл>)

Т>пм> = Т>осн> - (Т>п>ср>ср>об>ср>бл>)

Т>об> =Т>осн> - (Т>п>ср>ср>пм>ср>бл>)

где Т>осн>> >- продолжительность планирования производственной программы строительной организации (Т>осн>> >= 2 года = 528 рабочих дней);

Т>бл> - продолжительность работ по благоустройству и озеленению (Т>бл> =33 рабочих дня).

Т>п>= 528- (117+44+55+33) =279

Т>= 528- (37+44+55+33) =359

Т>пм> = 528- (37+117+55+33) =286

Т>об> =528- (37+117+44+33) =297

Таблица 3. Продолжительность выполнения специализированных потоков на объектах производственной программы строительной организации

Т>i>ср, рабочие дни

Т>i>, рабочие дни

Т>п>

Т>

Т>пм>

Т>об>

Т>осн>

528

528

528

528

Т>п>

---

37

37

37

Т>

117

---

117

117

Т>пм>

44

44

---

44

Т>об>

55

55

55

---

Т>бл>

33

33

33

33

ИТОГО:

279

359

286

297

Расчет количества параллельных специализированных потоков.

>>

>>

>>

>>

где П>п>, П>н>, П>пм>, П>об> - количество параллельных специализированных потоков соответственно на подземной, надземной части, послемонтажным работам и монтажу технологического оборудования;

t>i>> >п,∑ t>i>> >н, ∑t>i>пм, ∑t>i>об - сумма продолжительностей подземных, надземныхчастей зданий, послемонтажных работ, монтажа технологического оборудования.

Полученные расчеты округляем до целого числа, получаем принятое количество специализированных потоков (ПП), которое должно быть всегда целым.

Все расчеты сводим в таблицу 4.

Тогда:

>>

>>

>>

>>

Таблица 4. Расчет количества параллельных специализированный потоков

Наименование цикла

Т>i>

Пр

Пп

Подземная часть

363

279

1,3

1

Надземная часть

1166

359

2,9

3

Послемонтажные работы

440

286

1,5

2

Монтаж технологического оборудования

110

297

0,4

1

Определение состава специализированных потоков.

Таблица 5. Состав специализированных потоков

№ специализи-рованных

потоков

№ объектов,

включенных в специализи-

рованный поток

Суммарная

продолжи-тельность

надземной части, дней

Вид строительства

Конструктивная характеристика

зданий

1

11 (22), 2 (198)

220

Произв-

ные

ЖБК

2

17 (165), 44 (88),28 (99), 31 (110)

462

Жилые,

соц. культ.

быт

Панели, кирпич

3

24 (88),16 (121),

7 (132),13 (143)

484

Жилые, соц. культ. быт.

Кирпич, панели

Проектирование графика капитальных вложений

График капитальных вложений - это сумма сметных стоимостей объектов производственной программы за каждый квартал в выбранном масштабе.

Основанием для его проектирования является календарный план (табл. 6).

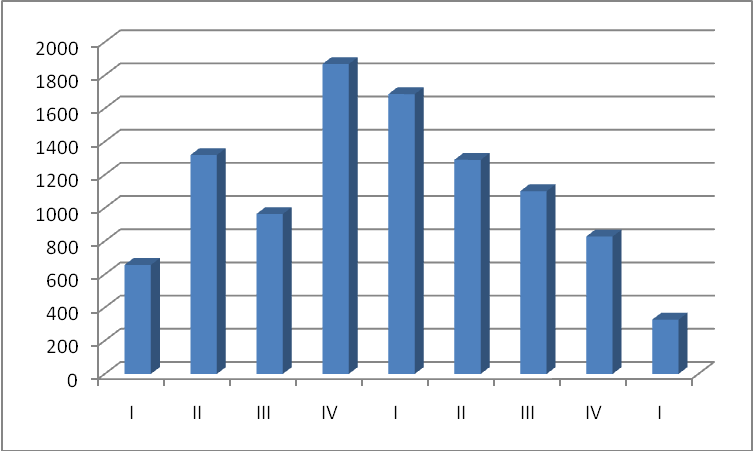

График капитальных вложений

Проектирование графика финансирования строительства

Исходными данными для построения графика финансирования служит график капитальных вложений.

График финансирования - это графическое выражение капитальных вложений нарастающим итогом по выделенным периодам строительства.

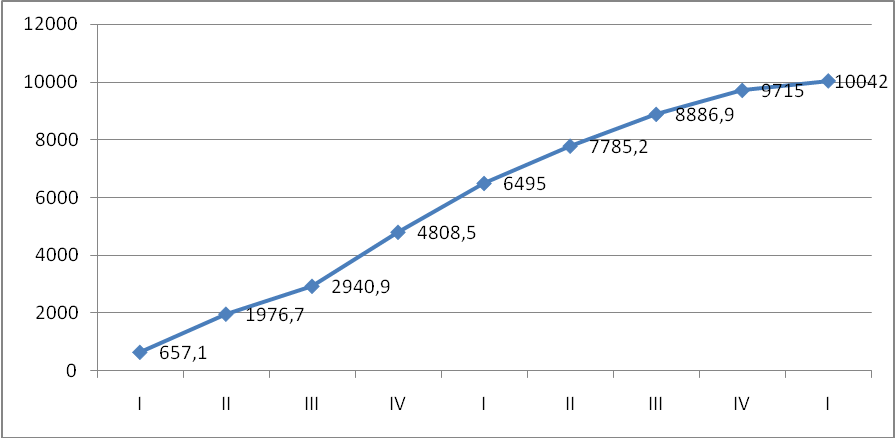

График финансирования

Организационно-технологическая модель строительства №1

Наименование циклов работ

№ спец. потока

Годы, месяцы

1 год

2 год

3 год

я

ф

м

а

м

и

и

а

с

о

н

д

я

ф

м

а

м

и

и

а

с

о

н

д

я

ф

м

а

Монтаж технологического оборудования

1

Послемонтажные работы

2

1

Надземная часть

3

2

1

Подземная часть

1

Организационно-технологическая модель строительства №2

Наименование циклов работ

№ спец. потока

Годы, месяцы

1 год

2 год

3 год

я

ф

м

а

м

и

и

а

с

о

н

д

я

ф

м

а

м

и

и

а

с

о

н

д

я

ф

м

а

Монтаж технологического оборудования

1

Послемонтажные работы

2

1

Надземная часть

3

2

1

Подземная часть

1

Таблица 6. Календарный план работ строительной организации

Наименование

Сметная

стоимость

В том числе по кварталам

Длительность,

мес.

1 год

2 год

3 год

I

II

III

IV

I

II

III

IV

I

11

Гараж-стоянка на 100 автомобилей

130

21,7

-

-

32,5

10,8

-

21,7

43,3

-

6

16

Здание 5ти этажное, 4хсекционное

900

200

-

300

250

-

50

100

-

-

9

44

Общеобразовательная средняя школа

на 1176 учащихся

1040

-

160

80

560

240

-

-

-

-

6,5

2

Мебельная фабрика

560

-

53,3

80

80

80

80

80

80

26,7

21

7

Здание 5ти этажное, 2хсекционное

356

-

-

-

67,8

101,7

101,7

33,9

50,9

-

10,5

28

Здание 9ти этажное, 3хсекционное

678

-

-

-

84,75

254,25

169,5

169,5

-

-

8

31

Ресторан на 200 мест

242

-

-

-

-

48,4

24,2

72,6

60,5

36,3

10

13

Здание 5ти этажное, 3хсекционное

536

-

-

-

-

33,5

67

134

201

100,5

8

17

Здание 5ти этажное, 4хсекционное

654

137,7

206,5

172,1

-

-

137,7

-

-

-

9,5

24

Здание 9ти этажное, 2хсекционное

440

80

240

-

80

40

-

-

-

5,5

ИТОГО:

5536

439,4

659,8

632,1

1075,05

848,65

670,1

611,7

435,7

163,5
